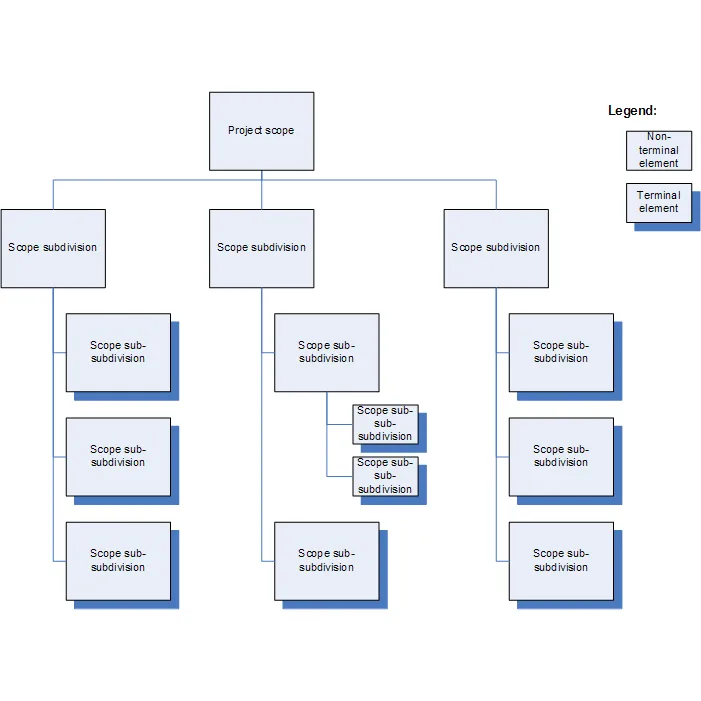

Estructura de descomposición del trabajo (EDT) es la representación jerárquica y orientada a los entregables del alcance del proyecto. Esta herramienta fundamental permite desglosar el trabajo total en componentes más pequeños y manejables, facilitando la planificación, ejecución y control de cualquier iniciativa empresarial o técnica.
La correcta construcción de una EDT garantiza que se cubra el alcance completo sin omitir tareas críticas ni agregar trabajo innecesario, sirviendo como base para la estimación de costos, la asignación de recursos y la definición de cronogramas detallados.
Definición y concepto
La estructura de desglose del trabajo, conocida internacionalmente como Work Breakdown Structure o WBS, se define como una herramienta fundamental en la gestión de proyectos que consiste en la descomposición jerárquica, orientada al entregable, del trabajo a ser ejecutado por el equipo de proyecto. Este enfoque sistemático permite cumplir con los objetivos establecidos y crear los entregables requeridos, asegurando que cada nivel descendente de la estructura represente una definición con un detalle incrementado del trabajo del proyecto. La naturaleza jerárquica de esta herramienta facilita la visualización clara de cómo se fragmenta el alcance total en componentes manejables.
Organización del alcance y planificación
El propósito central de la estructura de desglose del trabajo es organizar el alcance aprobado del proyecto, sirviendo como base sólida para la planificación posterior. Al descomponer el trabajo en niveles sucesivos, se logra una definición más precisa de las actividades necesarias. Esta organización no es arbitraria; sigue principios específicos para garantizar la integridad del alcance. Uno de estos principios es la regla del 100%, la cual establece que la estructura debe cubrir todo el alcance del proyecto, asegurando que no queden elementos esenciales sin asignar ni trabajos adicionales fuera del alcance definido.
Paquetes de trabajo y estructura recomendada
Los elementos más pequeños de esta descomposición se denominan paquetes de trabajo. Estos paquetes representan las unidades básicas de trabajo y costo dentro del proyecto, permitiendo una gestión más detallada y un control más preciso. Para mantener la eficacia de la estructura, se recomienda limitar el número de elementos terminales a un máximo de 100 o 200. Además, la profundidad de la jerarquía suele oscilar entre 3 o 4 niveles, lo que ayuda a equilibrar el detalle necesario con la simplicidad requerida para una gestión eficiente. Esta estructura jerárquica orientada al entregable garantiza que el equipo de proyecto tenga una visión clara y detallada de las tareas a realizar, facilitando la coordinación y el seguimiento del progreso hacia los objetivos finales.
¿Cómo se construye una Estructura de Desglose del Trabajo?
La construcción de una estructura de descomposición del trabajo requiere un enfoque sistemático que priorice la claridad y la precisión en la definición del alcance del proyecto. Este proceso no se trata simplemente de listar tareas, sino de organizar jerárquicamente el trabajo necesario para cumplir con los objetivos establecidos, asegurando que cada nivel descendente represente una definición con un detalle incrementado del trabajo del proyecto. La orientación hacia los entregables es fundamental, ya que permite al equipo de proyecto visualizar claramente los productos finales que deben crearse.
Importancia de la Declaración de Alcance
Antes de iniciar la descomposición, es esencial contar con una Declaración de Alcance clara y bien definida. Este documento sirve como punto de partida, proporcionando una visión general de lo que incluye y, en algunos casos, de lo que excluye el proyecto. Sin una base sólida en la Declaración de Alcance, la estructura de descomposición del trabajo puede volverse inconsistente, lo que lleva a confusiones en la ejecución y en la medición del progreso. Por lo tanto, se recomienda revisar y validar esta declaración con las partes interesadas clave para asegurar que todos comparten una comprensión común del alcance.
Proceso de Descomposición Jerárquica
El proceso de construcción implica descomponer el proyecto en componentes más pequeños y manejables, siguiendo un enfoque progresivo que va de lo general a lo particular. Comienza con el proyecto en su totalidad en la cima de la jerarquía y se divide en fases principales o grandes entregables. Cada uno de estos se descompone ulteriormente en sub-entregables y, finalmente, en paquetes de trabajo, que son los elementos terminales de la estructura. Se recomienda mantener un máximo de 100 o 200 elementos terminales y limitar la profundidad a 3 o 4 niveles para mantener la simplicidad y la facilidad de gestión.
Es crucial seguir la regla del 100%, que establece que la estructura debe cubrir todo el alcance del proyecto sin añadir trabajo adicional no necesario. Esto significa que la suma del trabajo en cada nivel inferior debe representar exactamente el 100% del trabajo definido en el nivel superior, asegurando que no haya huecos ni superposiciones en la cobertura del alcance. Este enfoque garantiza que la estructura de descomposición del trabajo documenta el alcance completo del proyecto, diferenciándolo claramente del plan de ejecución, que detalla cómo se realizarán las tareas.
Principios de diseño: La regla del 100%
La regla del 100% como principio rector
La regla del 100% constituye el principio fundamental que garantiza la integridad de la estructura de descomposición del trabajo (EDT) o Work Breakdown Structure (WBS). Este mandato establece que la EDT debe abarcar el 100% del trabajo definido por el alcance del proyecto, incluyendo el trabajo de gestión y los entregables intermedios, pero excluyendo cualquier trabajo que no contribuya directamente a los objetivos del proyecto. La aplicación estricta de esta regla asegura que no existan huecos en la planificación ni trabajos sobrantes que generen costos ocultos.
La lógica matemática subyacente es clara: el trabajo total representado por un elemento padre es exactamente igual a la suma del trabajo de todos sus elementos hijos inmediatos. Esta relación de suma se aplica recursivamente en todos los niveles de la jerarquía, desde el proyecto completo hasta el nivel de actividad más detallado. Si la suma de los hijos es menor que el padre, existe un trabajo no identificado; si es mayor, se ha incluido trabajo innecesario o se ha duplicado el esfuerzo.
Delimitación precisa del alcance
Para aplicar correctamente la regla del 100%, es necesario distinguir con precisión qué elementos pertenecen a la estructura y cuáles quedan fuera. Esta delimitación es crítica para evitar la inflación del alcance o la omisión de entregables clave. A continuación, se presenta una comparación de elementos típicos dentro y fuera del alcance según esta regla.
| Estado según la Regla del 100% | Elementos de la EDT | Razón de inclusión/exclusión |
|---|---|---|
| Dentro del alcance | Entregables finales requeridos por el cliente | Constituyen el resultado directo de los objetivos del proyecto. |
| Dentro del alcance | Trabajo de gestión del proyecto (ej. informes, reuniones) | Necesario para coordinar y controlar la ejecución del trabajo. |
| Dentro del alcance | Entregables intermedios (subconjuntos del producto final) | Representan definiciones con detalle incrementado del trabajo. |
| Fuera del alcance | Trabajo administrativo de la organización (no específico del proyecto) | No contribuye directamente a los entregables del proyecto actual. |
| Fuera del alcance | Trabajo de mantenimiento posterior a la entrega (a menos que se defina así) | Generalmente pertenece al ciclo de vida del producto, no al proyecto. |
| Fuera del alcance | Esperas o tiempos muertos no planificados | La EDT se orienta a entregables y trabajo activo, no a la cronología pura. |
La correcta aplicación de la regla del 100% requiere que cada nivel descendente de la EDT represente una definición con un detalle incrementado del trabajo del proyecto. Esto permite que el equipo de proyecto cumpla con los objetivos creando los entregables requeridos sin ambigüedades. La estructura debe ser lo suficientemente detallada para controlar el trabajo, pero no tan compleja que se vuelva inmanejable, respetando las recomendaciones de profundidad y número de elementos terminales.
¿Cuáles son las recomendaciones de nivel de detalle?
El nivel de detalle en una Estructura de Descomposición del Trabajo (EDT) es crítico para la gestión efectiva del proyecto. Un nivel adecuado permite asignar el trabajo a un responsable específico y definir con precisión las variables de tiempo y costo. Si el detalle es insuficiente, surgen incertidumbres en la estimación; si es excesivo, se genera burocracia innecesaria.
Métricas de complejidad y recomendaciones
Estas cifras buscan equilibrar la visibilidad del alcance con la capacidad cognitiva del equipo de gestión. La regla de los 5 a 9 elementos por nivel se basa en la capacidad de la memoria a corto plazo humana, facilitando la planificación y el seguimiento sin sobrecargar al gerente de proyecto.
| Métrica | Recomendación | Fundamento |
|---|---|---|
| Niveles de profundidad | 3 o 4 niveles | Equilibrio entre detalle y visión general |
| Ancho por nivel | 5 a 9 elementos | Capacidad de la memoria a corto plazo |
| Elementos terminales | Máximo 100 o 200 | Gestionabilidad del alcance total |
Respetar estas métricas asegura que la EDT sea una herramienta práctica y no una carga administrativa. La relación directa con el tiempo de planificación indica que una estructura bien dimensionada reduce los ciclos de revisión y mejora la precisión de las estimaciones iniciales.
Sistemas de codificación jerárquica
La implementación práctica de una estructura de descomposición del trabajo (EDT) se facilita significativamente mediante el uso de sistemas de codificación jerárquica. Este mecanismo asigna un identificador único a cada elemento de la descomposición, permitiendo una trazabilidad clara desde los entregables de alto nivel hasta las unidades de trabajo más detalladas. La codificación no es meramente estética; funciona como un lenguaje común que vincula el alcance del proyecto con otros componentes de la gestión, como el cronograma, el presupuesto y la asignación de recursos.
Principios de la codificación numérica
El sistema más extendido utiliza una secuencia numérica que refleja la profundidad de la jerarquía. Cada nivel descendente añade un dígito o subíndice, lo que permite identificar visualmente la relación padre-hijo entre los elementos. Por ejemplo, si el proyecto completo se designa como el nivel superior, sus componentes principales pueden codificarse como 1, 2 y 3. A su vez, los subcomponentes del primer elemento se identifican como 1.1, 1.2 y 1.3. Esta lógica se extiende a los niveles inferiores, donde un elemento podría llevar la etiqueta 1.1.1 o 1.1.2, dependiendo de la profundidad requerida para alcanzar la unidad de trabajo óptima.
La claridad de esta nomenclatura es crucial para mantener la regla del 100% del alcance. Al revisar la secuencia de códigos, los gestores pueden verificar rápidamente si existen huecos lógicos en la descomposición. Si se salta de 1.1 a 1.3 sin un 1.2, o si los subcódigos no suman el trabajo total del padre, el sistema de codificación revela inmediatamente una inconsistencia en la definición del alcance. Esto refuerza la precisión necesaria para que cada nivel represente una definición con un detalle incrementado del trabajo del proyecto.
Ejemplo de estructura de codificación
La siguiente tabla ilustra cómo se aplica este sistema de códigos a un proyecto hipotético, demostrando la relación jerárquica entre los niveles. Los códigos facilitan la referencia cruzada en informes y documentos técnicos.
| Código | Nivel | Descripción del Entregable |
|---|---|---|
| 1.0 | Nivel 1 | Proyecto Principal |
| 1.1 | Nivel 2 | Componente A |
| 1.1.1 | Nivel 3 | Subcomponente A1 |
| 1.1.2 | Nivel 3 | Subcomponente A2 |
| 1.2 | Nivel 2 | Componente B |
| 1.2.1 | Nivel 3 | Subcomponente B1 |
| 1.3 | Nivel 2 | Componente C |
La adopción de esta estructura de codificación asegura que la descomposición jerárquica permanezca organizada y accesible para todo el equipo de proyecto. Al limitar la complejidad a un número manejable de elementos terminales y niveles de profundidad, la codificación ayuda a evitar la sobrecarga de información y mantiene el enfoque en los entregables requeridos para cumplir con los objetivos del proyecto.
Herramientas para desarrollar la EDT
La elaboración de una Estructura de Descomposición del Trabajo requiere el uso de herramientas que faciliten la visualización y la organización jerárquica del alcance. Estas herramientas pueden ser físicas o digitales, y su selección depende de la complejidad del proyecto, el tamaño del equipo y la necesidad de colaboración. El objetivo es garantizar que cada nivel descendente represente una definición con un detalle incrementado del trabajo del proyecto.
Herramientas físicas: la metodología de las notas adhesivas
Una de las herramientas más tradicionales y efectivas para desarrollar la EDT es el uso de notas adhesivas (conocidas comúnmente como Post-it) sobre una pared o un tablero grande. Esta metodología física permite al equipo de proyecto manipular los elementos de la descomposición de manera táctil. Cada nota representa un entregable o un grupo de trabajo, lo que facilita el reordenamiento rápido de la estructura jerárquica. Esta técnica es particularmente útil en las fases iniciales del proyecto, donde la definición del alcance puede estar sujeta a cambios frecuentes. La visibilidad de toda la estructura en un solo plano ayuda a identificar vacíos o superposiciones en la descomposición jerárquica orientada al entregable.
Herramientas digitales: software y plataformas colaborativas
Para proyectos de mayor complejidad o equipos distribuidos, las herramientas digitales son esenciales. El software de gestión de proyectos ofrece funcionalidades específicas para crear y mantener la EDT, permitiendo la asignación de responsabilidades, la estimación de tiempos y la integración con otras áreas de conocimiento del proyecto. Las plataformas colaborativas asincrónicas permiten que los miembros del equipo, ubicados en diferentes zonas horarias, contribuyan a la definición de la estructura. Estas herramientas digitales facilitan la integración de aportes dispersos geográficamente, asegurando que la visión de distintos especialistas se refleje en la descomposición del trabajo.
Ventajas de la colaboración en equipo
El desarrollo de la EDT no es una tarea aislada; es un proceso colaborativo que se beneficia de la integración de diversas perspectivas. La colaboración en equipo permite validar que la estructura siga la regla del 100%, asegurando que se cubra todo el alcance del proyecto sin omitir entregables críticos. Al integrar aportes de diferentes miembros del equipo, se reduce la probabilidad de errores en la descomposición jerárquica. Las herramientas, ya sean físicas o digitales, sirven como medio para facilitar esta discusión colectiva, permitiendo que el equipo alcance un consenso sobre la definición detallada del trabajo a ser ejecutado.
Ejercicios resueltos
Ejercicio 1: Organización de un evento académico
Se propone la descomposición de un proyecto para organizar un seminario universitario. El nivel superior (1.0) es el propio evento. Siguiendo la regla del 100%, se identifican cuatro entregables principales: 1.1 Logística, 1.2 Contenido, 1.3 Difusión y 1.4 Presupuesto. Cada uno se descompone en paquetes de trabajo terminales. Por ejemplo, 1.1.1 Reserva del auditorio, 1.1.2 Catering y 1.1.3 Equipamiento técnico. El nivel 1.2 incluye 1.2.1 Selección de ponentes y 1.2.2 Material didáctico. Esta estructura mantiene tres niveles de profundidad, cumpliendo con la recomendación de mantener entre tres y cuatro niveles para optimizar la gestión sin generar excesiva complejidad administrativa.
Ejercicio 2: Desarrollo de una página web institucional
Para un proyecto de desarrollo web, la EDT comienza con el entregable final: Sitio Web Funcional (1.0). Se descompone en: 1.1 Diseño, 1.2 Desarrollo Frontend, 1.3 Desarrollo Backend y 1.4 Pruebas. El paquete 1.1 se desglosa en 1.1.1 Maquetación gráfica y 1.1.2 Diseño de interfaz de usuario. El paquete 1.2 incluye 1.2.1 Estructura HTML y 1.2.2 Estilos CSS. El paquete 1.3 contiene 1.3.1 Base de datos y 1.3.2 Lógica de servidor. Finalmente, 1.4 se divide en 1.4.1 Pruebas unitarias y 1.4.2 Pruebas de usuario. Al contar los elementos terminales (paquetes de trabajo), se obtienen ocho ítems principales más sus subcomponentes, manteniéndose dentro del rango recomendado de no más de 100 elementos terminales para proyectos de esta envergadura, lo que facilita la asignación de responsabilidades y el seguimiento del avance.
Ejercicio 3: Construcción de un puente peatonal
En un proyecto de infraestructura sencilla, la EDT organiza el alcance de la construcción de un puente. El nivel 1.0 es el Puente Terminado. Los niveles inferiores incluyen: 1.1 Estudios previos (1.1.1 Topografía, 1.1.2 Suelo), 1.2 Obra civil (1.2.1 Cimentación, 1.2.2 Tablero, 1.2.3 Barandillas) y 1.3 Instalaciones (1.3.1 Iluminación, 1.3.2 Señalización). Esta jerarquía asegura que el 100% del trabajo necesario esté cubierto. Si se añade un cuarto nivel, por ejemplo, descomponiendo 1.2.1 Cimentación en 1.2.1.1 Excavación y 1.2.1.2 Hormigonado, se debe verificar que el número total de paquetes de trabajo no supere las recomendaciones de gestión. La asignación de códigos numéricos secuenciales permite identificar rápidamente la ubicación de cada tarea dentro de la estructura global del proyecto.
Preguntas frecuentes
¿Qué es la regla del 100% en la EDT?
La regla del 100% establece que la suma del trabajo definido en los niveles inferiores de la estructura debe representar exactamente el 100% del trabajo definido en el nivel superior, asegurando que no haya trabajo sobrante ni faltante.
¿Cómo se determina el nivel de detalle adecuado para una EDT?
El nivel de detalle debe ser suficiente para permitir una estimación precisa de costos y tiempos, generalmente hasta que cada paquete de trabajo pueda ser asignado a un responsable específico y monitoreado eficazmente.
¿Qué herramientas se utilizan para desarrollar una EDT?
Se pueden utilizar diversas herramientas como diagramas de árbol, listas jerárquicas, software de gestión de proyectos como Microsoft Project, Primavera P6 o herramientas colaborativas en la nube como Asana o Trello.
¿Por qué es importante la codificación jerárquica en la EDT?
La codificación jerárquica proporciona un sistema único de identificación para cada elemento de la EDT, facilitando la comunicación, el seguimiento y la integración con otros sistemas de gestión del proyecto.
Resumen
La Estructura de Descomposición del Trabajo es una herramienta esencial en la gestión de proyectos que organiza y define el alcance total del trabajo. Su construcción sigue principios específicos como la regla del 100% y requiere un nivel de detalle adecuado para facilitar la planificación y el control.
El uso de sistemas de codificación jerárquica y herramientas apropiadas permite una gestión eficiente de los paquetes de trabajo, asegurando que todos los componentes del proyecto estén bien definidos y asignados correctamente.
Referencias
- «Estructura de descomposición del trabajo» en Wikipedia en español
- A Guide to the Project Management Body of Knowledge (PMBOK® Guide) — Project Management Institute
- Work Breakdown Structure (WBS) — Project Management Institute (PMI) Glossary
- IEEE Standard for Work Breakdown Structure (WBS) in Project Management
- Work Breakdown Structure (WBS) — Investopedia
